Hop bonsoir,
En effet personne de la journée.
Depuis lundi je sentais un truc, j'ai littéralement était prise par une imbécile par l'artisan qui travaille bien avec une excellente réputation mais qui m'a bien mené en bateau. Il y avait bien un RDV obligatoire avec nous pour la mise au point, et moi j'ai enguirlandé le CDT, et donc je m'en suis excusé. Mais il n'a pas respecté ce point. Il m'a dit clairement que non il n'avait pas le temps nécessaire à cela et que cela était bien en accord avec le constructeur. Bref je me trouvais encore entre les 2 : artisans et CDT avec évidemment 2 scénarios différents.
Pour aujourd'hui, l'artisan avait indiqué au CDT sa présence ce jour ... Tout cela a remonté à qui de droit chez Kerbéa, et c'est réactif, l'artisan enfin ses salariés viennent dès demain, lui je ne l'ai pas vu, en même temps c'est mieux ...
Nous avons demandé un ajout de 8 prises dont 2 extérieures et 2 RJ45 en plus.
Ils ont commencé les tâches sans avoir donné de devis ...
C'est top hein, le devis est prévu pour vendredi ou lundi et ils auront fini d'ici là. On nage en plein délire.
Et je rebondis sur ce que tu dis Ico, c'est cela qui me fait sortir de mes gonds c'est tout ce temps perdu, entre chaque étape, c'est des jours et des jours qui s'écoulent sans que rien ne se déroule, je vous jure que ce projet est beau et important mais alors c'est le dernier.
Bref j'ai RDV avec le CDT et le directeur technique mardi, et je vais me prendre une soufflante pour les coups de gueules m'en fiche j'assume haut et fort, je n'achète pas une baguette de pain, je suis exigeante et emmerdante. Je paie, j'attend donc un retour.
Même si jusqu'ici je n'ai pas de problème de qualité mais juste un problème d'organisation.
Sinon on attend les ravaleurs, un jour viendra ... le maçon et le plaquiste.

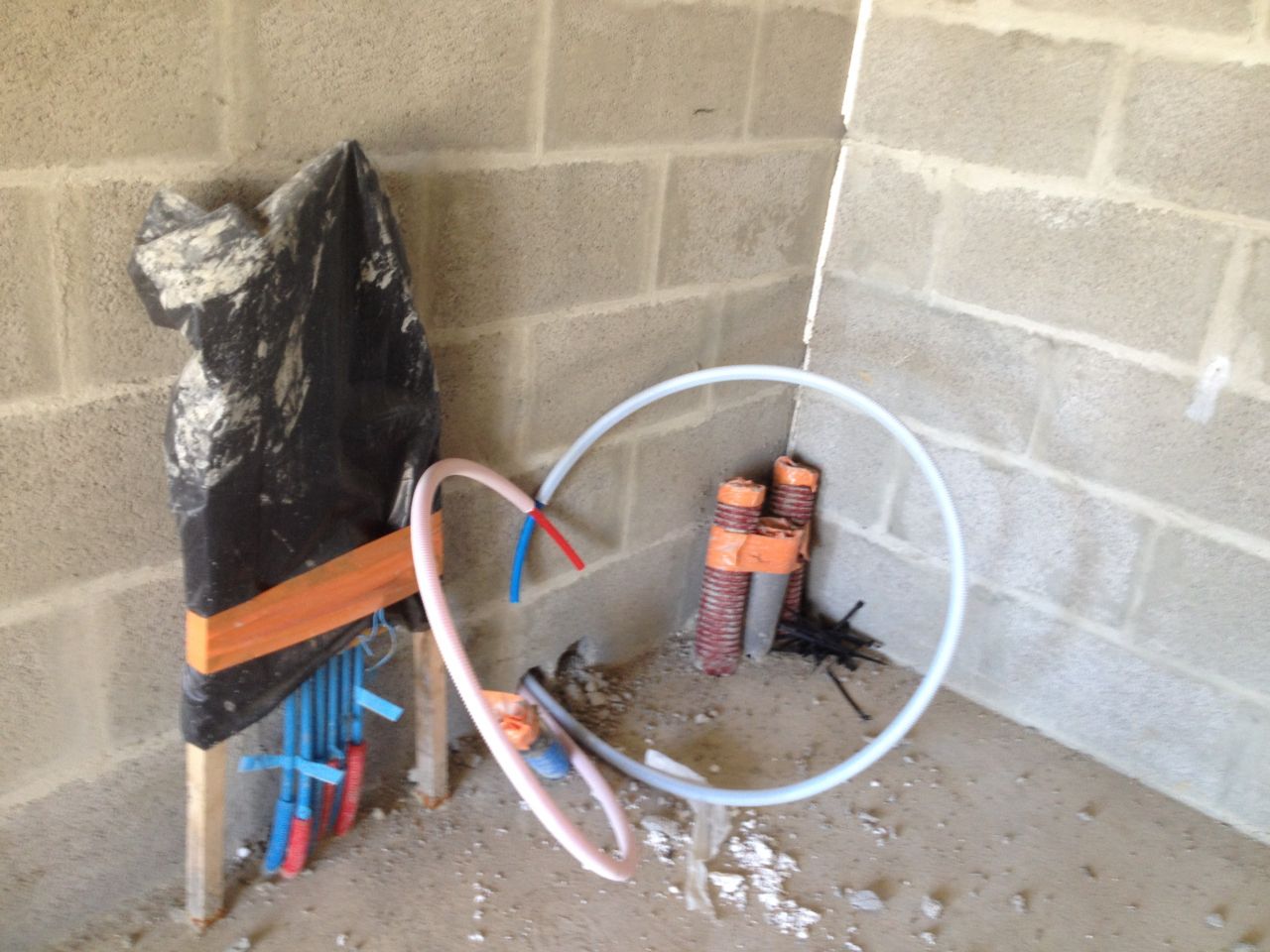

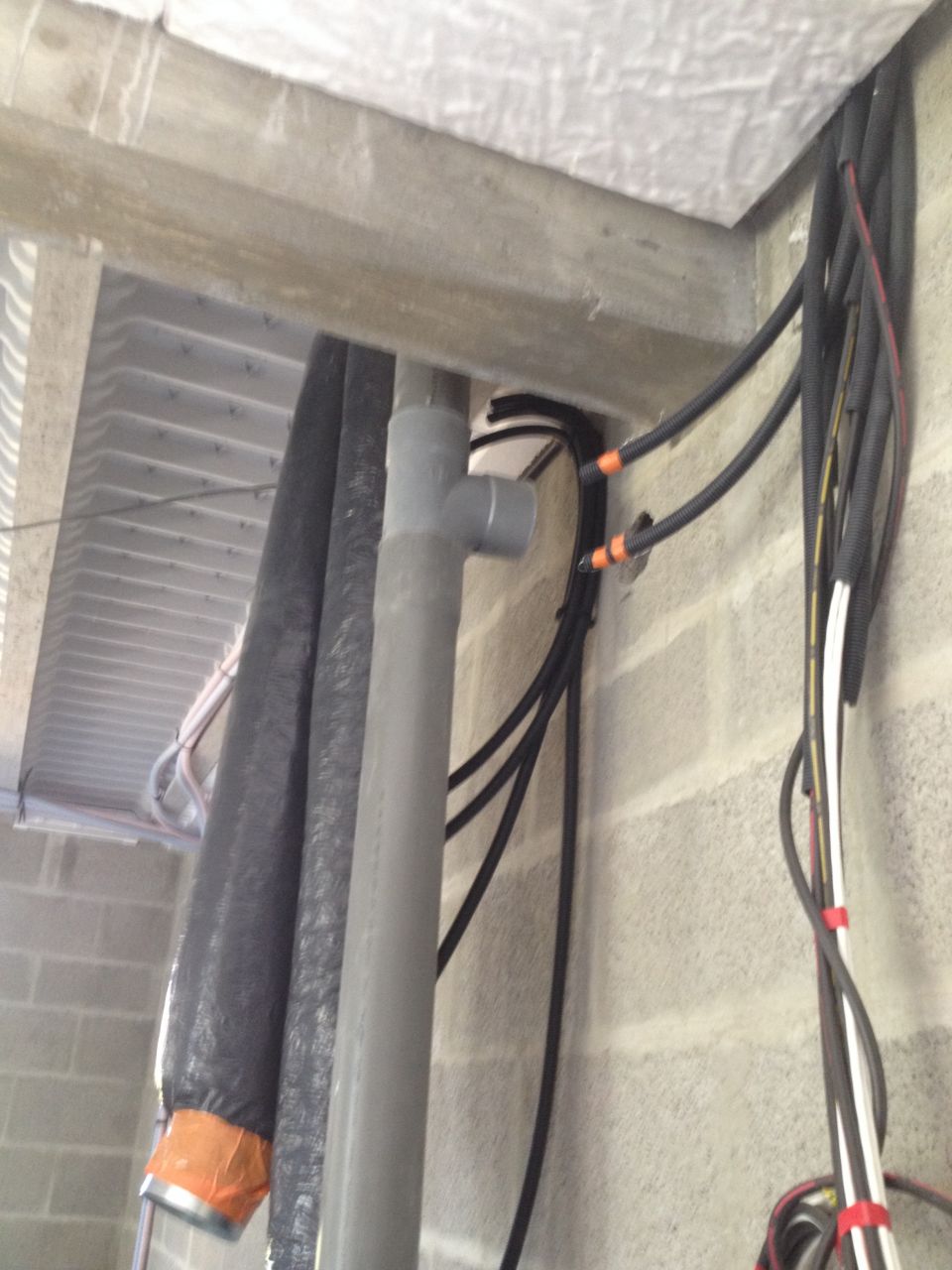

J'irais prendre des photos de demain. De ce que j'ai vu à travers les fenêtres ya des tuyaux rouge et bleu de posés et le tuyaux de la VMC je crois autant dire qu'en démarrant à 10h, la journée fut cool.
Eh bien, je crois qu'ils sont débordé. Pour ma part, problème avec le carreleur ! Comme tu dis, un jour viendra le carreleur...
Courage, c'est beaucoup d'énergie de dépensé mais comme tu dis, pour nous se sera la 1ere et dernière fois. C'est trop de stress.
Débordés c'est ça ! mais ils sont tous débordés, ou alors c'est un problème de gestion de planning j'en sais rien mais j'en ai marre d'attendre et de courir après chaque corps de métier.
Et oui le stress, la fatigue ça va un moment.
Le problème c'est que tu arrives dans la période la plus compliquée. Les corps de métier changent tout le temps ! Entre le plaquiste l'électricien, le plombier...
Bonjour Ico,
Le plus stressant quand tu es le client, c'est qu'on te laisse dans le flou. Pour ma part, mon cdt me dit que pour le moment, il ne sait pas quand vient le carreleur. Ca ve dire quoi ? Pour moi ca veut dire, que le carreleur n'est pas encore programmé, que la chappe a 15 jours dejà et que pour le moment je ne suis toujours pas sur le calendrier du carreleur. Donc, on sait déjà, que le chantier va prendre du retard et moi mon chantier en dejà pris pas mal...
ça fait 15 jours que la maison est HE/HA et on a eu une seule journée d'intervention. Je ne sais pas quand les ravaleurs arrivent, quand ma chape de la PAC sera reprise et alors le plaquiste c'est pas pour maintenant.
C'est la même chanson entre chaque étape, pire qu'un vieux diesel pour décoller
PhotographeEnv. 200 messageLe Manoir Sur Seine (27)
Je vous comprends tout à fait. Pour ma première maison, mes pignons sont resté 5 semaines sans rien. La charpente se fesait désirer et les pignons ont eu le temps de sécher, croyez moi.
Le plus important dans une construction, c'est le planning ! Si le CDT n'est pas bon à gérer tout ça, et bien c'est la construction qui en prends un coup. Faut savoir gérer ces hommes, ses chantiers. S'il n'est pas capable de vous donner les dates, c'est mort.
C'est du à peu près et ça énerve les clients
Ben voilà pers sur le chantier je vous laisse deviner mon état d'énervement. L'artisan fait comme il veut et se fiche royalement de moi et du constructeur. Demain il bosse pas donc tout est décalé, encore une fois des jours et des jours fichus en l'air. Le Cdt va s'en occuper mais cela ne fait pas accélérer les choses ni les étapes. Je vais pas être a prendre avec des pincettes mardi pour le Rdv.
Oui c'est rageant, c'est incompréhensible, j'ai appelé le CDT à 14h et m'a dit qu'il me tenait informé dans 10/15mn ...
Je vais surtout tout renoté, les délais, les étapes et les petites "défauts" relevés à droite à gauche pour mardi. Parce que l'argument du Cdt ou du commerciale c'est votre maison à démarré le 28 janvier donc ça va, ben ça va, ça va, oui 4 mois et 7 jours depuis le début, m'enfin on en est qu'au stade HE/HA, tranquille hein, mais il me manque une porte de service, une cheminée, une chape, des seuils de fenêtres à nettoyer, j'ai eu une fuite d'eau et les 1ers maçons étaient des cochons ... Je me trouve vu les circonstances plutôt bonne patte.
Des nouvelles à l'instant, le Cdt m'a bien recontacté et normalement cette partie électrique doit être terminée d'ici lundi soir sinon ...
Cet artisan répondant au nom de Lelandais Patrice à Périers dans la Manche est un rigolo. Il oublie que c'est bien le client qui le fait vivre, que cela soit un particulier, un groupement ou un constructeur. Il n'est pas fichu de respecter ses propres contrats et les clients, une bien mauvaise mentalité avec une bien mauvaise image !
En tout cas, c'est réactif pourvu que cela reparte de bon pied avec un coup d'accélérateur. Je rêve de voir les ravaleurs et le plaquistes, et je finirais sans doute dingo d'ici la fin
Voilà je râle, je râle car cela me tient à coeur mais au final tout problème à sa solution, seule ma patience ne se soigne pas
Arfff je sais je sais Apparemment il y a encore du retard sur un chantier, faut dire aussi que l'on a un temps de m****
Quand l'électricien aura terminé, on sera à 3 semaines du HE/HA, tout va bien ... zen ... je respire et j'inspire ...
Les ravaleurs doivent démarrés peut-être demain ou en début de semaine mais pas plus de précision, du coup je ne pense pas voir le plaquiste la semaine prochaine ...
Ca me gène que des noms apparaissent, et ne t'inquiète pas, il sait bien d'où vient l'argent qui lui permet de donner autant à l'état.
Maintenant, il faut savoir que si un chantier prend du retard tout le monde se trouve décalé.
@+
Je suis désolé Rfco mais je le met volontairement, car lui volontairement ne vient pas sur le chantier pour des différents qui ne me regarde pas, il n'est pas correct, soit et bien moi non plus. Il a un planning, un contrat, atteste qu'il viendra bien et au final il n'assure pas du tout.
Oui je ne connais rien au monde du bâtiment, juste un papa qui a travaillé 20ans en tant que peintre en bâtiment. Je ne met pas tout les artisans dans le même panier. Tu soutiens un artisan et je le comprend. Moi je suis cliente et je vais pas m'occuper si il y a des problèmes à gauche ou du retard à droite. Sinon je vais pas m'en sortir, par bienséance, je peux aussi laisser d'autres chantiers passaient devant moi parce qu'ils sont plus intéressant. Allons, je me doute qu'il a des chantiers bien plus intéressant financièrement parlant, les carnets ne sont pas pleins, et il doit jongler. Mais bon sang, c'est bien lui qui a répondu à l'appel de Kerbéa, c'est bien lui qui a signé le contrat et c'est lui qui s'est engagé. On démarre pas un chantier et en partir en prévenant personne, pire il ose dire que ses ouvriers vont venir, alors je veux bien être compréhensive mais l'irrespect ne fait pas partie de ma liste.
Toujours pers sur le chantier mais je suis partie sur un lotissement pour aller rencontrer des pers qui sont en construction avec Kerbéa, rencontre fort intéressante.
Allez maintenant il faut attendre lundi, suis comme Emaa je regarde le temps qui passe ...
Second oeuvre > Electricité
Par Melie14 le 08/06/2015 à 13h00
Bonjour à tous,

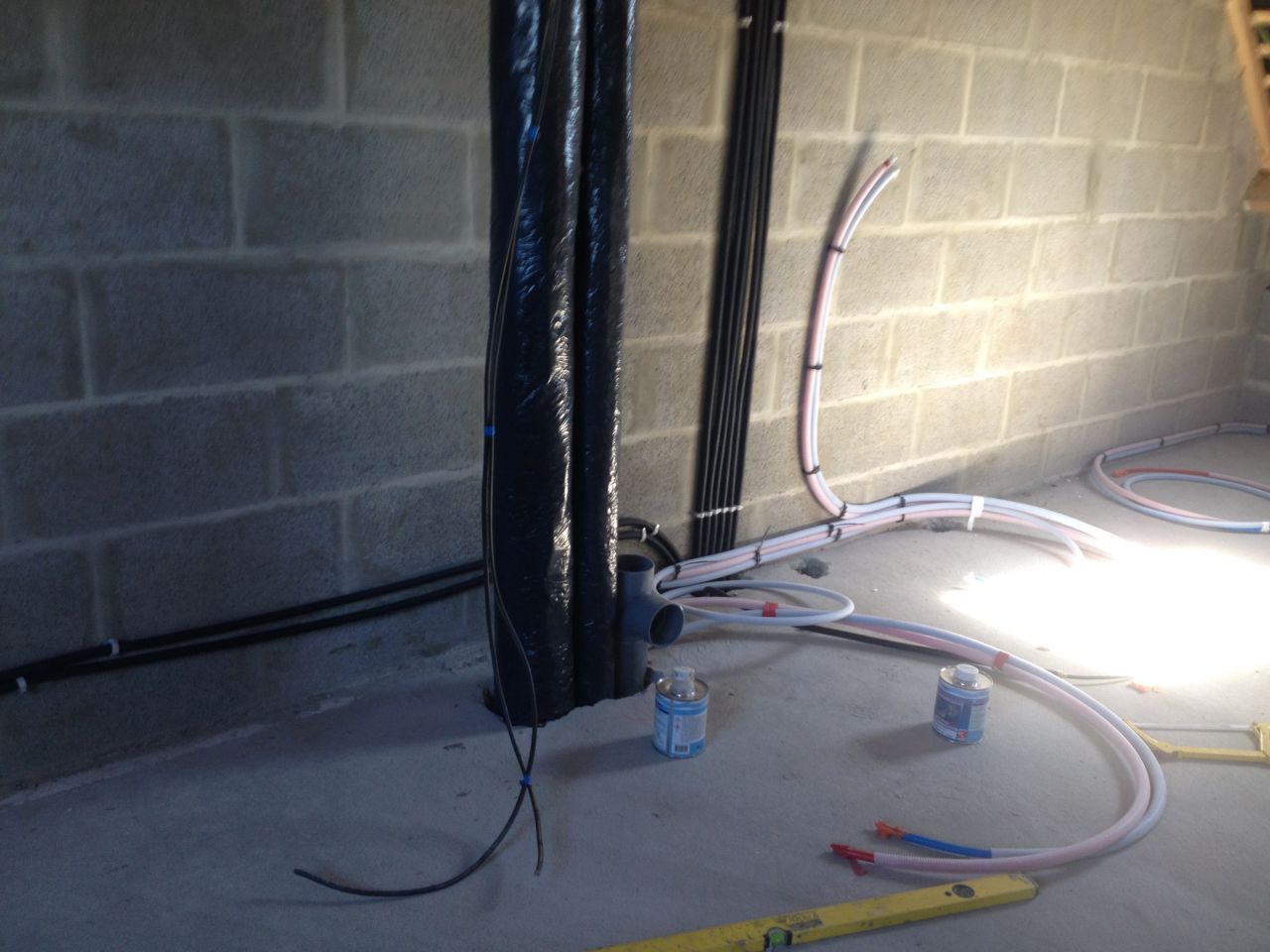

On a retrouvé les électriciens, ils étaient bien là ce matin à travailler, l'atmosphère était légèrement tendue
Ils doivent terminer ce soir la 1ère partie. On attend maintenant le plaquiste.
Bon par contre, on est toujours à la recherche des ravaleurs ...
Alors les électriciens n'ont pas fini ... mais ne sont plus sur le chantier ... Alors il y a eu du travail de fait, notamment à l'étage, tout est fait sauf une prise. Mais il en reste beaucoup en bas, notamment bureau, garage et points lumineux extérieurs.
Cela dit, ils ont donc mis des prises supplémentaires sans devis et donc sans signature ...
Nous avions RDV avec le Cdt et le directeur technique pour faire un point sur l'électricité justement.
Alors certes, l'électricité n'est pas une urgence puisque l'on court après les ravaleurs qui bloquent l'intervention du plaquiste.
M'enfin cela donnait l'impression qu'en 3 semaines, le chantier vivait un peu.
Résultat, on a fait le tout du chantier et on a exprimé que la qualité n'était pas un problème que cela ne concernait que l'organisation et les temps morts, long, trop long, que rien ne s’enchaînaient.
On a bien fait de faire le tour des questions car le Cdt a un problème de mémoire concernant la fuite d'eau, je dois donc remonter l'affaire pour entériner l'accord.

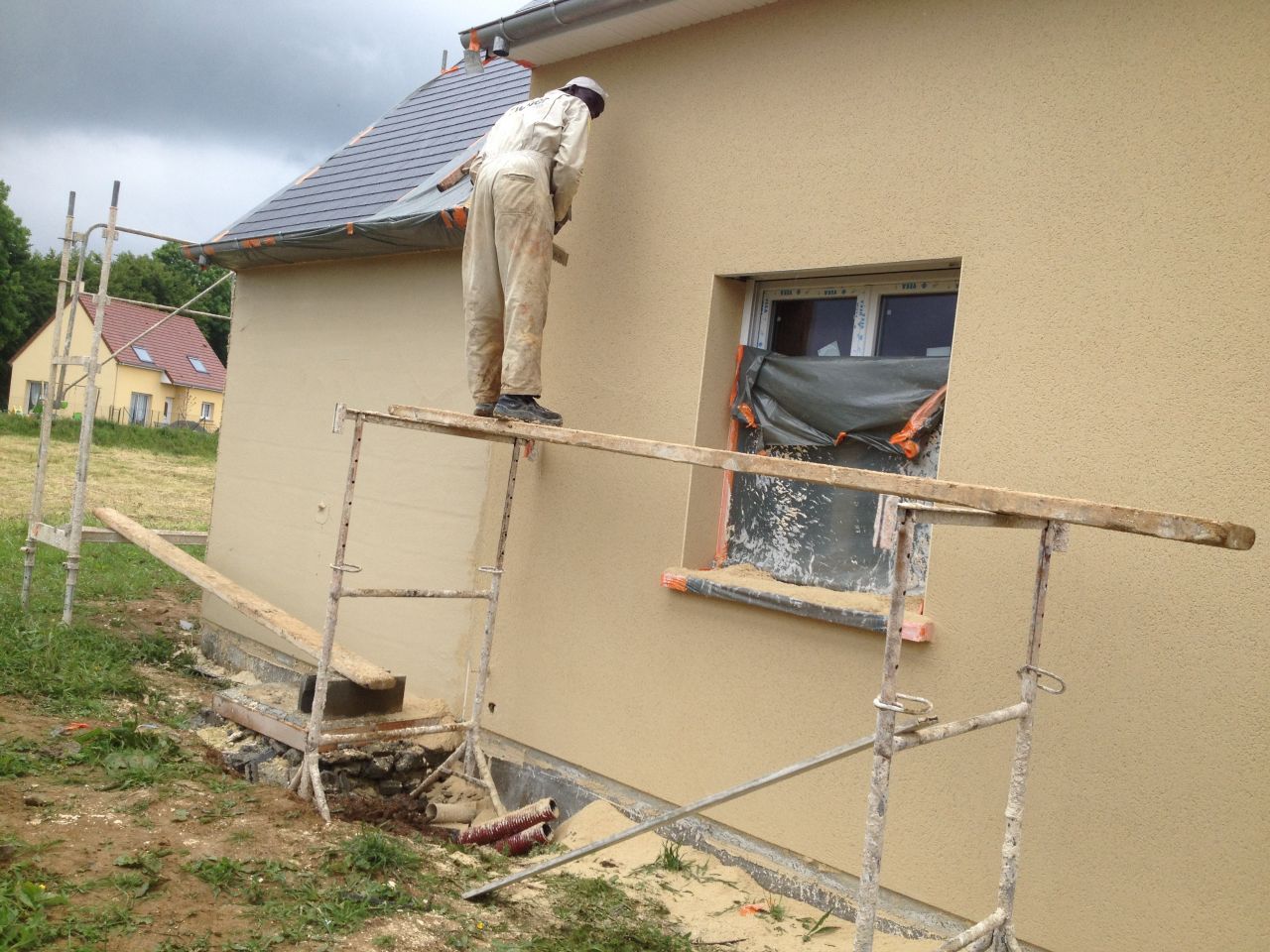

Les ravaleurs doivent venir vendredi, encore un décalage, et vendredi la météo prévoit de la pluie !
Bon je dois avoir des nouvelles sur l'organisation demain entre l’électricien et le plaquiste.
Cela fait aujourd'hui 3 semaines que la maison est HE/HA, et on 2 jours d'interventions. On est habitué au délai de 3 semaines d'ailleurs C'est comme cela depuis le départ.
J'ai eu le droit au fait que je ne suis pas la seule cliente, que le chantier n'avait pas de retard, que c'était bien fait, donc j'ai lancé mon propre refrain, que nous attendons un retour cohérent au discours commercial. En clair, bougez-vousssssssss

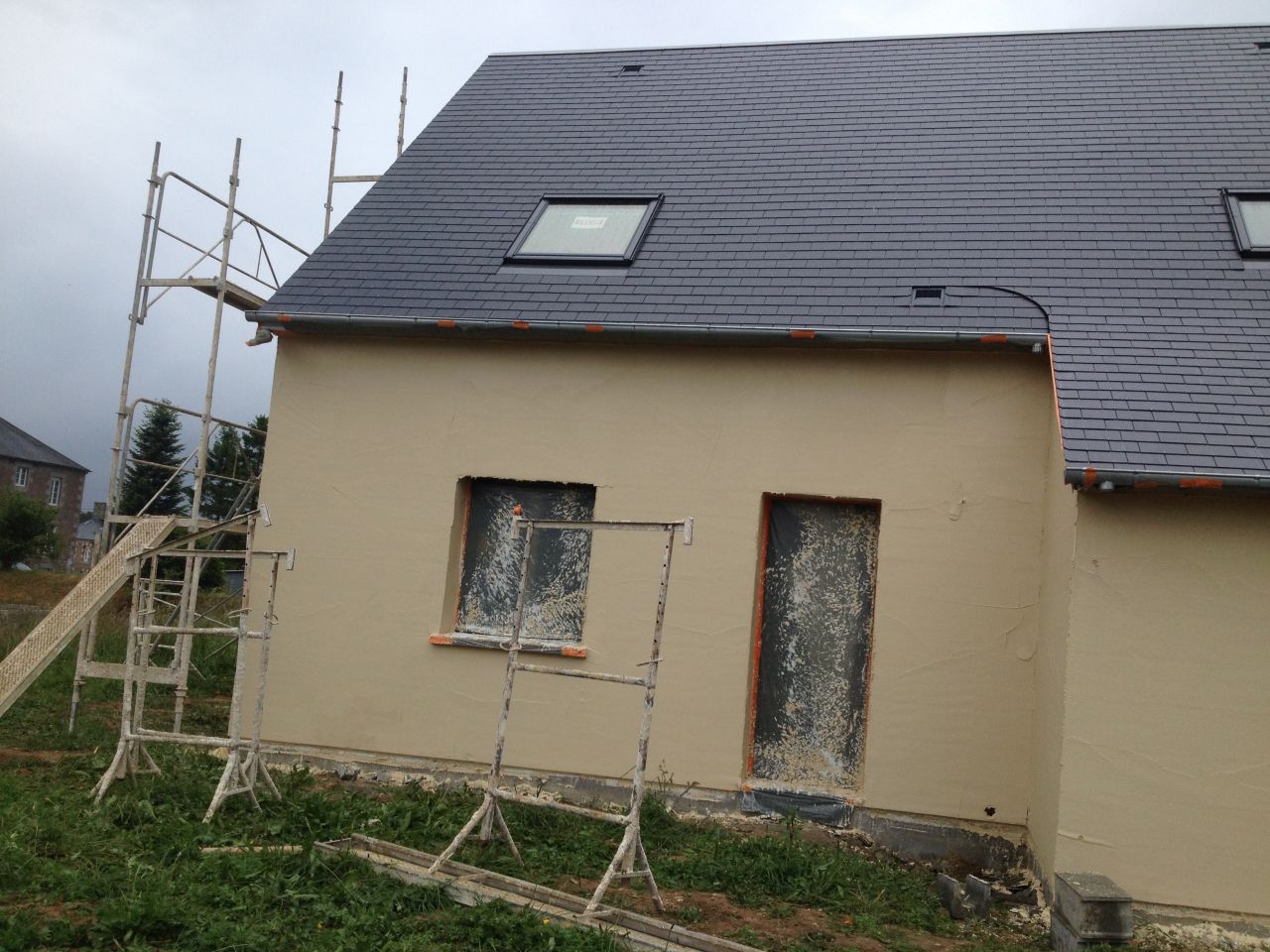

Eh bah voilà !!! Super, ils sont bien là ! Que d'énergie pour faire venir les ravaleurs !
C'est vrai que le ravalement change vraiment une maison. J'ai l'impression que c'est la même teinte que la mienne, c'est quoi la couleur que tu as choisi ?
:rolleyes
Enduit gratté ton Athènes réf 692 de chez PRB

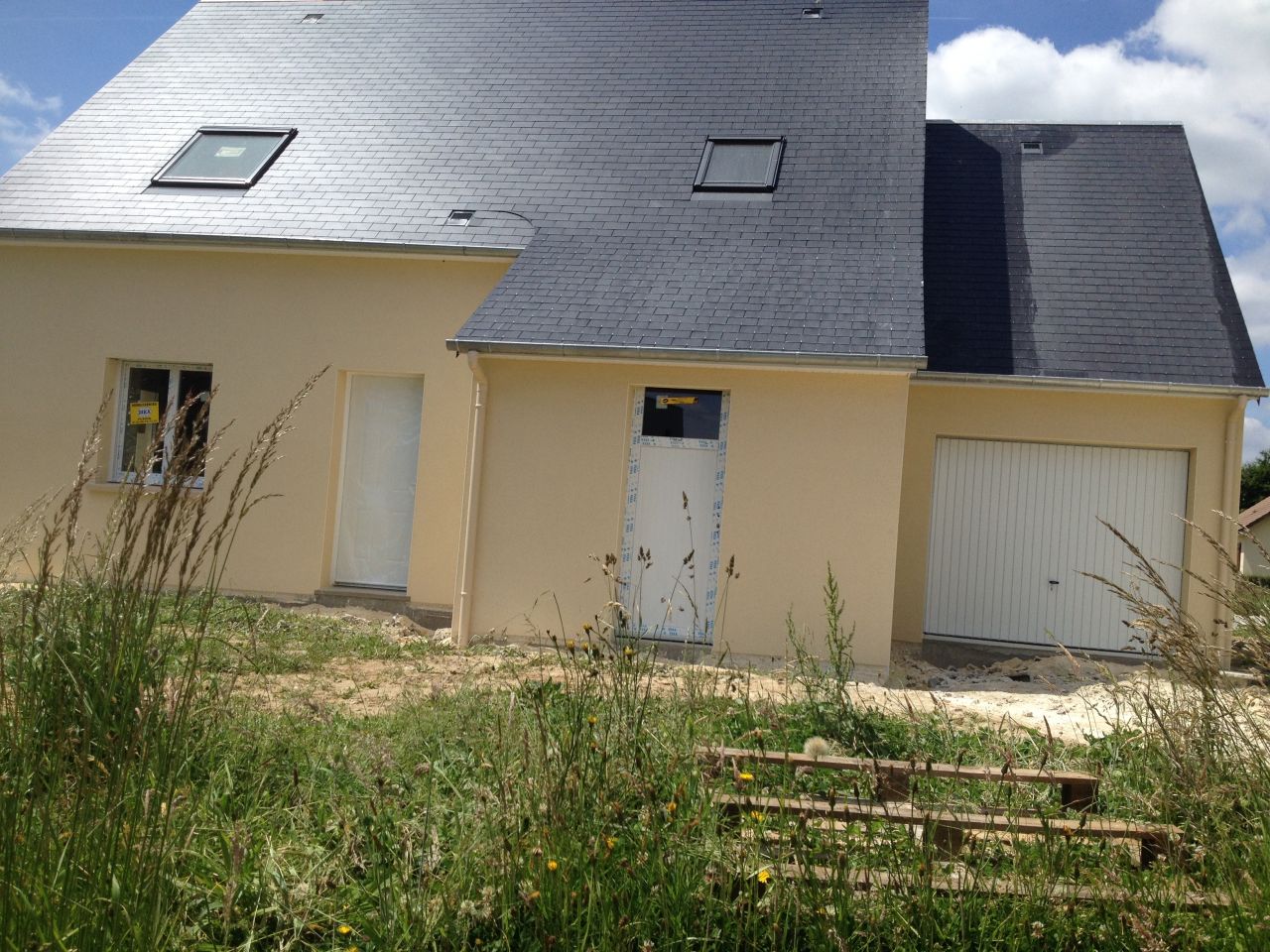

Ouiii ça change et j'espère que le plaquiste va vite intervenir maintenant.
Pour le ravalement, il pleuvait un peu en fin d'AM, j'espère que ça ira.
Ah bon !!! Et ben je croyais que cela serait fait en même temps, un des ravaleurs me dit non on le fait qu'à la fin en général sinon cela risque d'être sale mais ce n'est pas nous ... Bon et bien je verrais au prochain coup de fil.
Et c'est qui qui qui vous a fait cela ?
Je ne peux pas te dire qui a fait cela car tu viens de m'apprendre qu'il y avait des sous-bassements Si tu vois sur mes photos que les sous bassements sont fait et bien c'est l'équipe des ravaleurs qu'il l'a fait, mais j'en suis pas sûre. Ils ont été sur notre chantier 2 jours.
Non pas de plaquiste hier et pas de nouvelle du CDT donc ce sera pas avant vendredi. En même temos la première partie électrique n'est pas terminée. D'ailleurs cela me fait penser que j'ai oublié de prendre des photos du ravalement.
Voilà toujours rien sur le chantier, toujours pas de retour, on en est à 4 semaines depuis le HE/HA et 2 jours d'électricité ...
Autant dire que je suis comme Emaa. Alors ils font les programmations d'une semaine à l'autre, il est donc aisé d'anticiper.
D'autres franchises Kerbéa y arrivent, cela devrait quand bien se mettre en place aussi ici.
Suis à bout de fatigue et d'énervement ...
La qualité est là ok, la réactivité en cas de problème aussi, quoi que pour l'eau je vais devoir rafraîchir la mémoire mais pour organiser la venue des artisans c'est vraiment la cata, c'est systématiquement des pertes et des pertes de jours entre chaque étape.
Le Cdt savait vendredi que le ravalement serait fini le soir même, on aurait espéré une venue plus rapide du plaquiste pour compenser l'attente inexpliqué de chaque corps de métier, mais non, on en remet une couche à chaque fois.
Alors moi je veux bien entendre que rien n'est simple ma brave dame, et puis votre maison est bien faite, c'est de la qualité, et puis on est dans les temps hein ! Oui oui mais non, on y est pas, il suffit de reprendre depuis le début et de voir à quel point ce chantier ne s'enchaîne pas.
Du coup ça c'est dit, et maintenant, je verrais vendredi, mais je sais d'avance que cela va coincer n'ayant pas d'électricien sur le chantier, même avec un cierge, on fera pas de miracle !
14 Maison a coté de Bayeux Bonjour notre projet, construire une maison moderne et spacieuse aux portes de Bayeux. Bayeux (Calvados)Par cantepie173 mess.
14 Notre maison à Boulon... Permis de construire obtenu le 5 decembre 2011, en 15 jours.... record battu, surtout qu'on depend de l'archi des batiments de France Pret immo au Credit ... Boulon (Calvados)Par Hélène O3001 mess.
14 Notre maison de vieux en Normandie Bientot la retraite..... La maison que nous avons fait construire en 1993 nous plait toujours (surtout a ma moitie) mais voila, elle ne dispose ni chambre ... CalvadosPar Claodio95889 mess.
14 Maison individuelle MCC dans le calvados future habitation principale a 200 m de la plage d'Hermanville dans un lotissement de 30 maisons neuves de differents constructeurs. Hermanville Sur Mer (Calvados)Par Cordo151 mess.
14 Notre maison RT2012 iso confort Bonjour a tous Voila notre projet debute Constructeur choisi : maison iso confort (signature le 11/04/2013) Rdv banque et dossier monte le 19/04/13 ... CalvadosPar samceline40 mess.
14 Notre maison à Ranville Bonjour, Nous habitons au nord de Caen et au vu des prix dans l'ancien, nous avons decide de nous lancer dans l'aventure de la construction. Nous avons ... Ranville (Calvados)Par Rochyfamily174 mess.
14 Maison Résidences familiales Caen Bonjour, Famille avec 2 enfants en bas age, nous avons decide de nous laisser dans un projet de construction d'une maison neuve dans la peripherie de ... Caen (Calvados)Par Lainea37 mess.
Informations sur le projet : Type de travaux : Construction neuve Type de construction : RDC + étage Style : Contemporaine / classique Label énergétique : RT2012 Surface habitable : 125m² (6 pièces) Superficie terrain : 779m²
