Aujourd'hui nous avons reçu un mail d'ENEDIS nous annonçant une date de branchement pour le 30 août. J'imagine que ça a été vu avec notre CDT car ENEDIS nous avait demandé son numéro de téléphone pour voir en direct avec lui. J'espère que les travaux nécessaires seront fait à temps en tout cas... Avec le retard dû au charpentier, j'avoue que je me méfie maintenant...
Pour le canapé, en fait on l'avait repéré à ma boîte (Mais#ns du M#nde) à 1.450€. On a trouvé exactement le même chez Alinéa mais à 1.699€ (même composition, même densité, même structure).
Au moment des soldes, la canapé Alinéa est passé à 509€ et celui de MDM n'a pas bénéficié de réduction. Du coup, on n'a pas hésité (trop) longtemps et on l'a acheté. Le lendemain j'ai revérifié sur leur site et il n'y en avait plus donc on ne regrette pas d'avoir craqué.
Seul différence, le canapé MDM était gris clair, celui qu'on a acheté est gris anthracite. Mais du coup on va modifier la couleur des carreaux de ciment de la cuisine pour rappeler un peu la couleur du canapé.
Membre super utileEnv. 4000 messageSaint Thurial (35)
Comment a tu fait, pour l'histoire des coordonnés du constructeur, car il ne le propose pas sur leurs site ou alors je suis passé a côté, en tout cas il faut le faire assez vite car le délai est de 2 mois et une semaine
Nous pour qu'ils viennent installer le compteur ils faut qu'on les appelles 1 mois avant la fin des travaux (on a déjà le boîtier électrique sur le terrain)
Membre super utileEnv. 2000 messageLoire Atlantique
Hello,
Désolée je n'avais pas reçu de notifications pour mon post, je ne les ai reçu que ce matin.
1 mois aujourd'hui que le chantier est à l'arrêt et toujours rien de neuf. Le charpentier est censé passer cette semaine, mais comme il a déjà repoussé 3 fois et qu'il n'y a rien sur le chantier aujourd'hui, ni charpentier, ni charpente, on s'inquiète.
J'ai envoyé un mail au CDT fin de semaine dernière mais je n'ai pas de retour pour le moment.
Oui, j'espère qu'ils ont bien vu avec le CDT avant et que tout sera fait à temps côté constructeur pour qu'ENEDIS puisse intervenir.
ENEDIS nous a appelé et je leur ai donné à ce moment-là.
Membre super utileEnv. 2000 messageLoire Atlantique
Dans le CCMI ils se donnent 12 mois de construction donc jusqu'au 20 Mars 2018 maximum.
Mais quand je vois des maisons comme la nôtre qui sont terminées en 8 ou 9 mois avec d'autres constructeurs, j'enrage un peu. Surtout avec tous ces temps morts : rien en avril, rien en juin !
Je comprends mieux pourquoi ils ont besoin de 12 mois pour construire une maison si le chantier n'avance qu'1 mois sur 2.
Bref, nôtre rêve serait de pouvoir déménager en décembre pour pouvoir passer Noël à Château Leg0. Mais plus les jours passent, plus je perds espoir que ça se réalise.
Pour ma part si je compte les 12 mois nous ne serons pas livré avant Mars Avril. Mais sachant qu'ils livrent la charpente le 13 Juillet, je pense que ce sera fini bien avant...
Oui nous ils nous avaient annoncer en juillet on c'est dit "chouettes on va passer l'été dans notre maison !" Après ça a était septembre vu le retard maintenant je me fais plus d'illusion ce sera en novembre vu que c'est le délai de 12 mois maximum mais j'ai du mal à y croire...
Courage, la situation s'est vite débloquée pour nous, nous avions plus de 2 mois de retard sur le planning prévisionnel il y a 2 semaines, et d'un seul coup on est HEHA avec seulement un mois de retard. Nous aussi ont espère être dans la maison avant noël.
Membre super utileEnv. 2000 messageLoire Atlantique
Mon mari vient de m'appeler, toujours rien sur le chantier et pour cause...
Il a appelé le CDT qui lui a dit que le charpentier intervenait semaine 28 et pas semaine 27. Du coup mon mari n'est plus certain de que lui avait dit le CDT à la base.
Franchement je suis dégoûtée, j'ai envie d'hurler, j'en ai ras-le-bol. Donc le charpentier passe la semaine prochaine (j'ai l'impression de dire ça toutes les semaines) et ensuite... Bah ensuite ce sera l'été donc j'imagine rien de plus.
Membre super utileEnv. 2000 messageLoire Atlantique
Au final peu importe, 25 jours d'arrêt en avril, et apparemment, au moins 37 jours d'arrêt en juin et juillet si le charpentier intervient le lundi 10 au plus tôt.
2 mois d'arrêt sur 4 mois de chantier, c'est incompréhensible. Et les congés d'été ne joueront sans doute pas en notre faveur non plus.
Bref, moi qui était si enthousiaste, je commence à déchanter.
Un chantier arrêté depuis autant de semaines m'inquiéterait sérieusement ! Pour quelle raison le chantier n'avance t-il pas ? Que vous dis votre CDT ? Que vous dis HABITAT PLUS ?
Je comprend votre inquiétude et agacement, je serai pareil !
En tout cas, j'irai dans leur locaux pour leur demander des explications ...
Courage à vous !
Bonsoir.
Content de voir que ta charpente va faire son apparition !!!
Quand j'étais sur Nantes les semaines passées je traquais les constructions neuves lors de mes trajets journaliers au cas où je tombe sur la tienne...
Pour notre part, il y a 15 jours nous devions avoir la maison le 15 juillet, aujourd'hui c'est passé au 15 septembre...
Bonne fin de soirée
Membre super utileEnv. 2000 messageLoire Atlantique
Hallelujah !
Retour du CDT aujourd'hui :
> Livraison de la charpente aujourd'hui
> Pose de la charpente demain et après-demain
> Livraison des tuiles lundi 10
> Pose des tuiles mardi et mercredi 11 et 12
> Livraison et pose des menuiseries jeudi 13

Gros oeuvre > Charpente - couverture
Par Hel0 le 05/07/2017 à 16h41
5 Juillet 2017

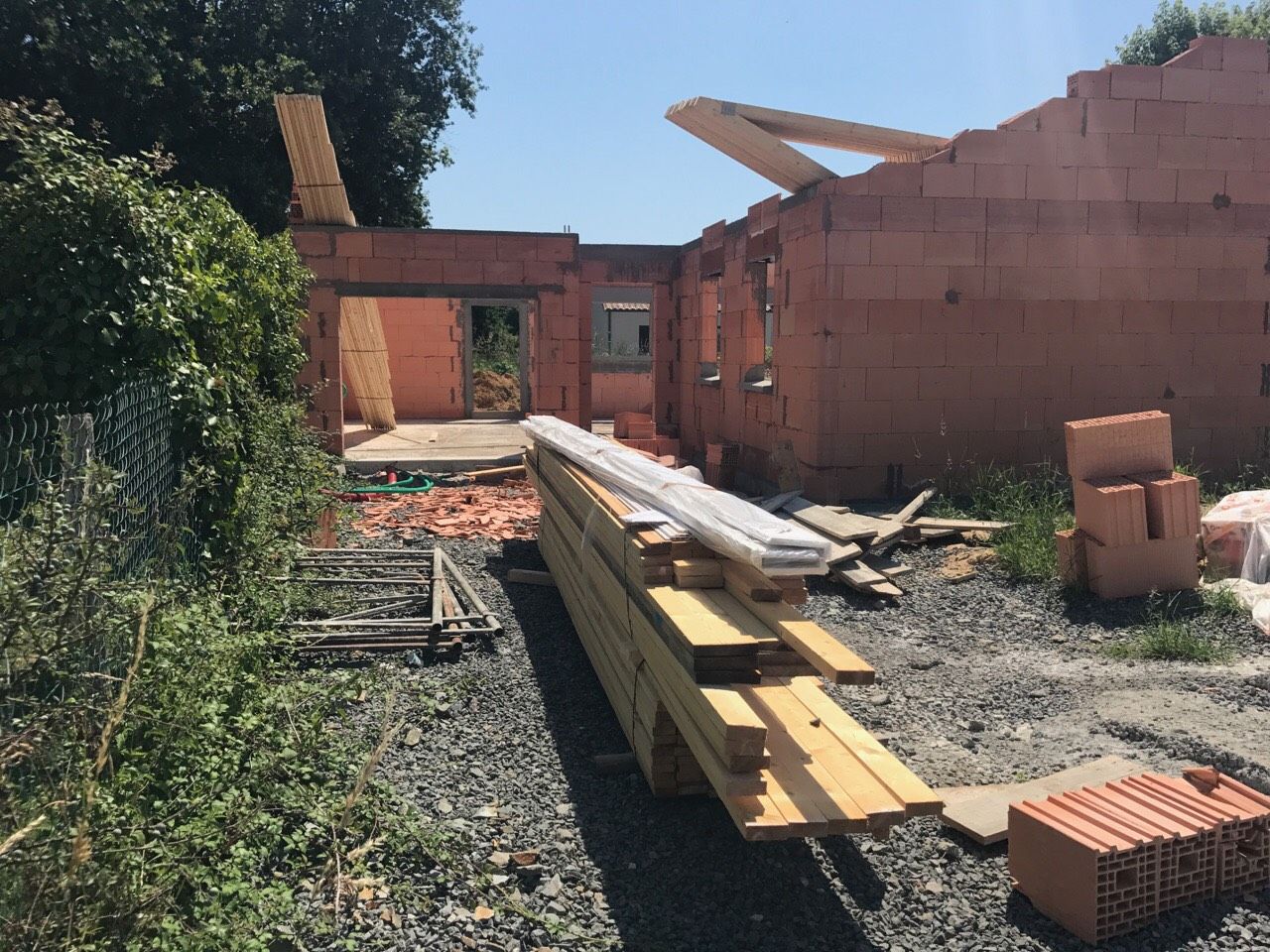

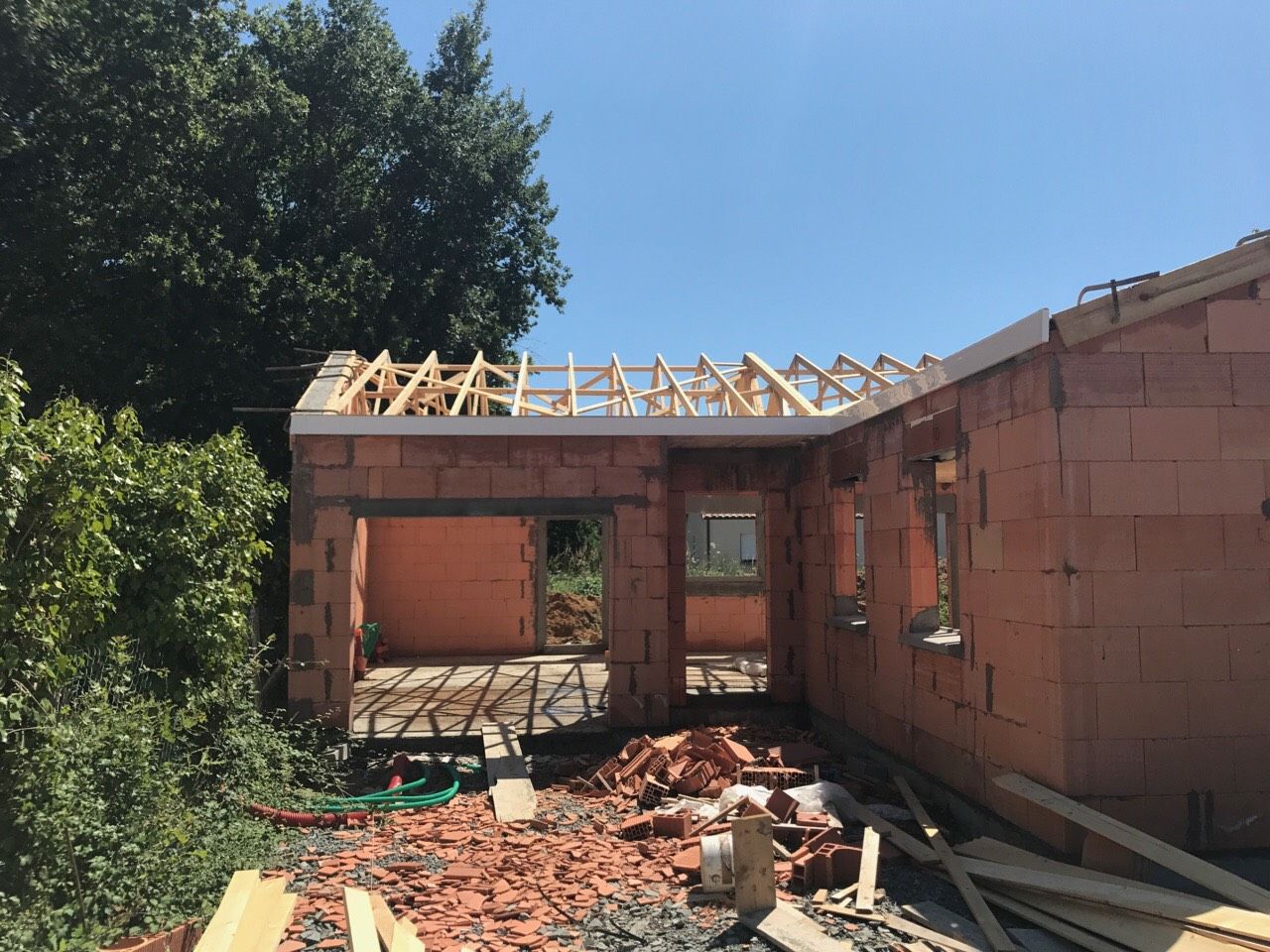

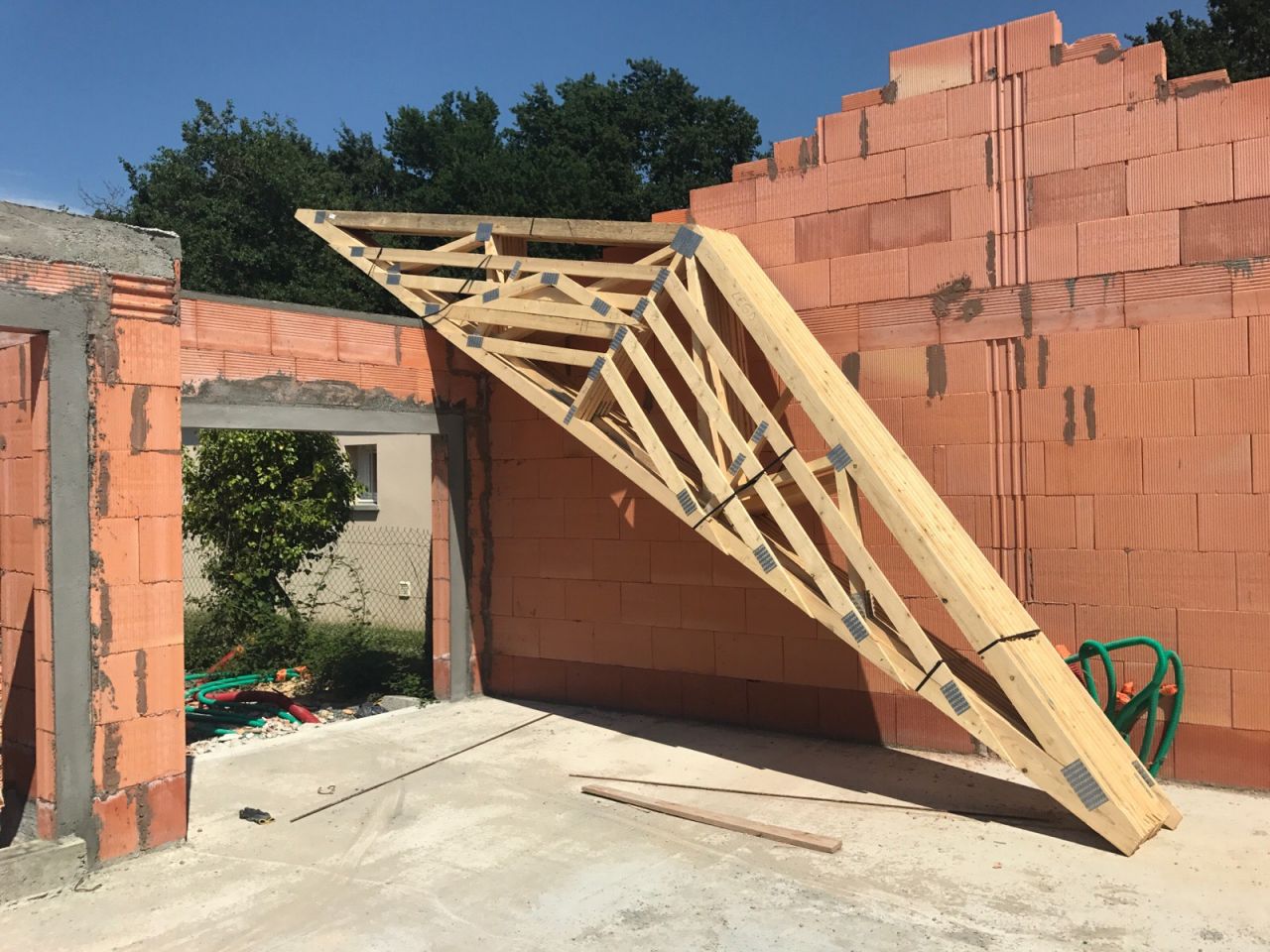

Après 32 longs jours d'arrêt de chantier dus au fait que le charpentier ait repoussé plusieurs fois son intervention, la charpente est enfin livrée
7 juillet 2017
Hallelujah ! Le charpentier est enfin passé après une longue attente de 34 jours.
10 juillet 2017

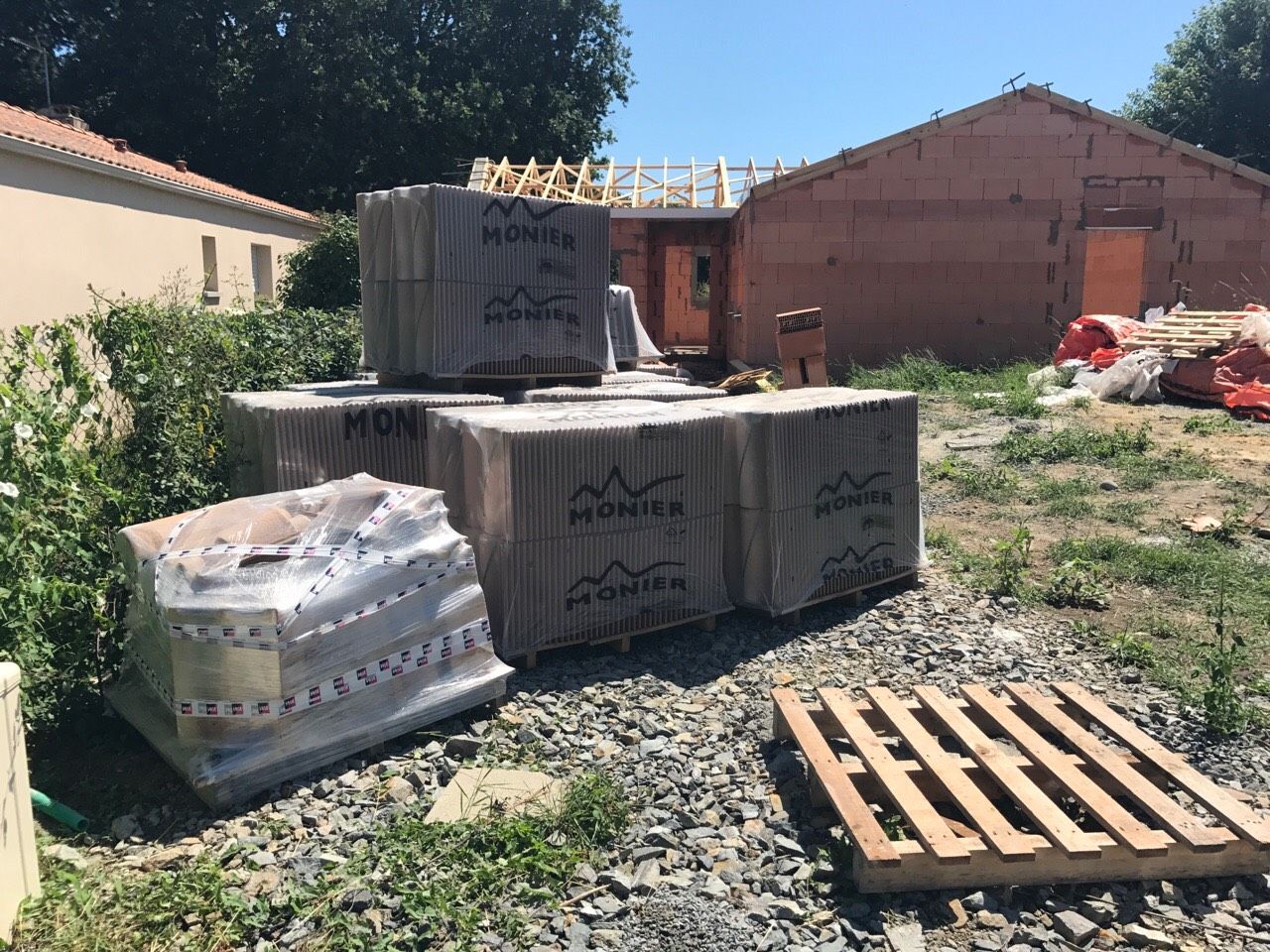

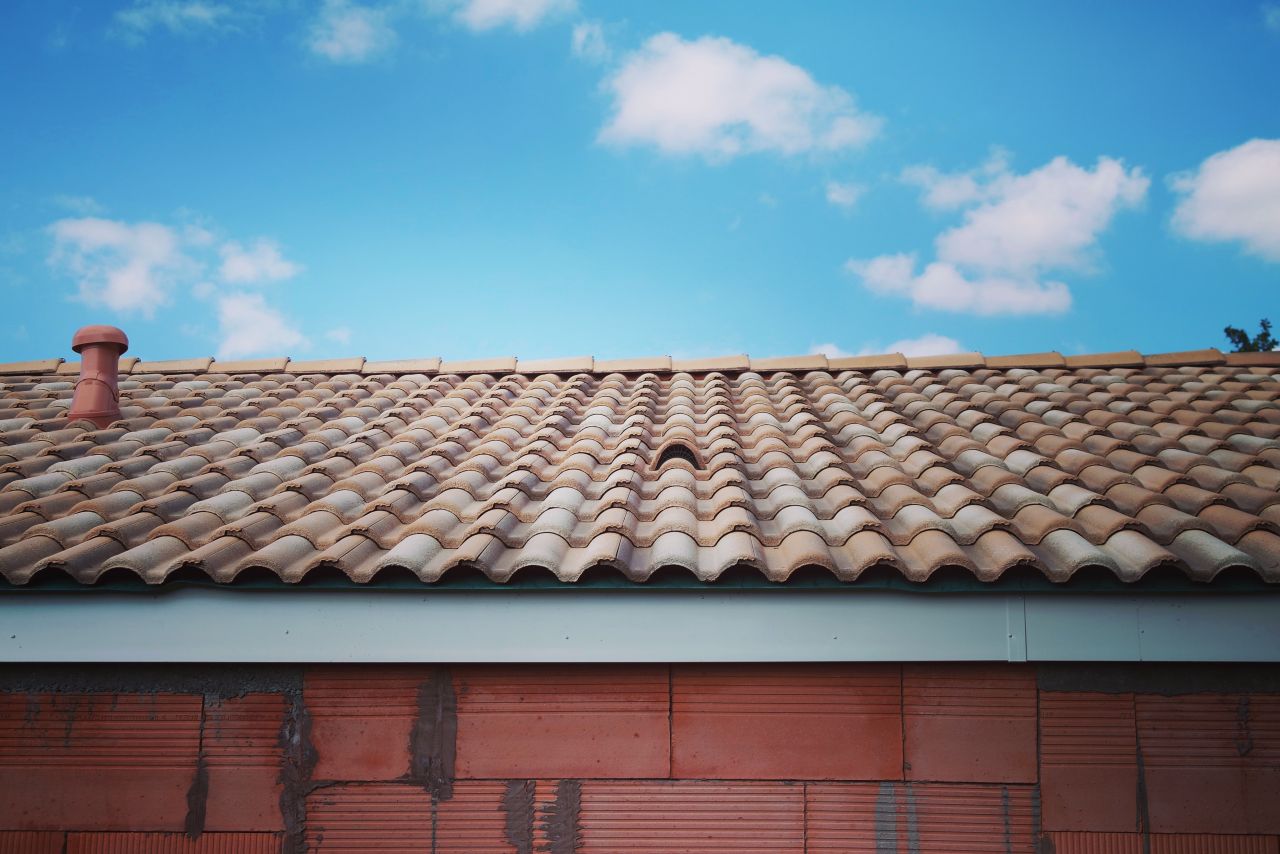

Rampanage des pignons fait et livraison des tuiles effectuée.
11 Juillet 2017
Pose de l'écran sous-toiture et des liteaux.
12 juillet 2017

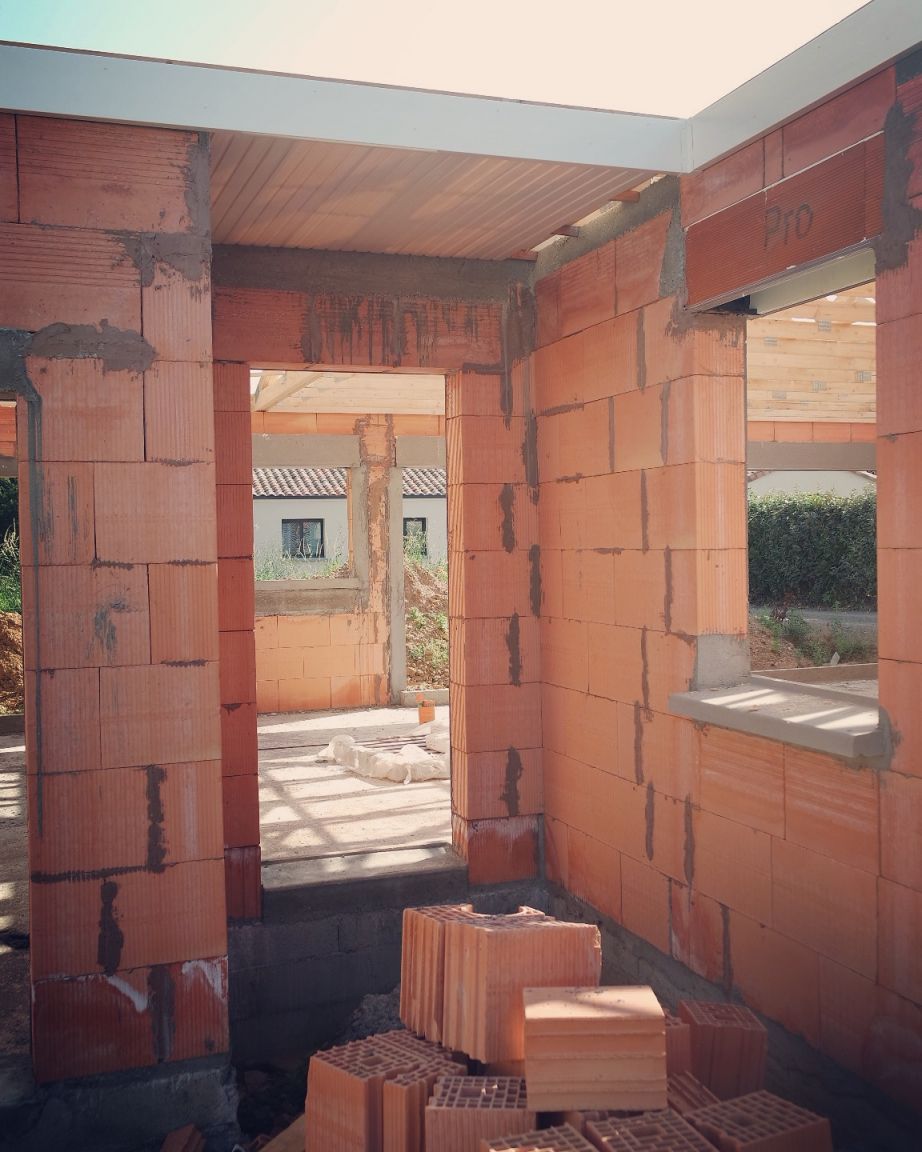

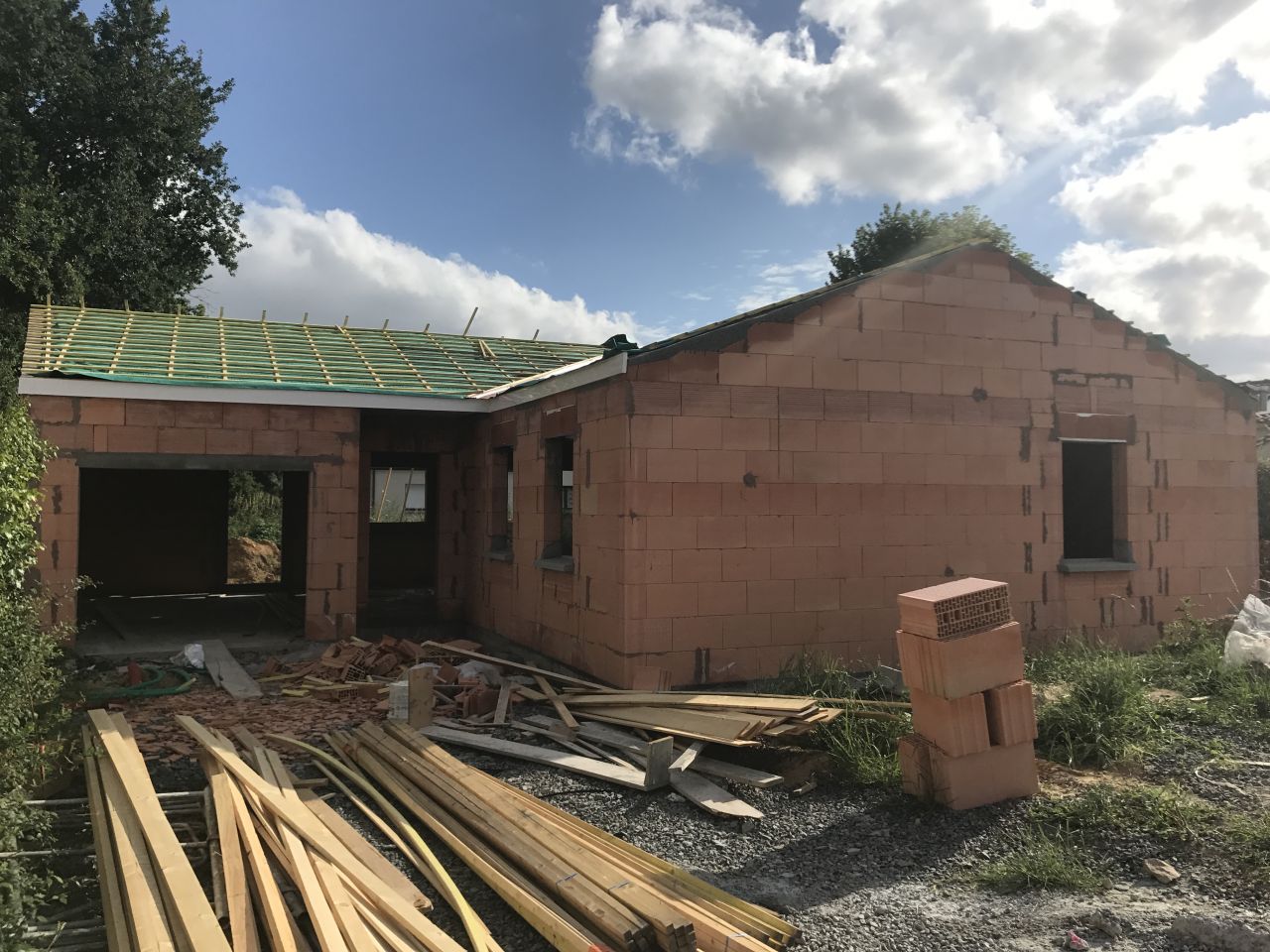

Pose des premières tuiles mais les couvreurs n'ont pas pu avoir l'engin qui leur permet de les déposer sur le toit afin d'effectuer la pose. Ils en montent quelques unes à la main mais ils devront revenir le lendemain pour poser le reste.
On espère qu'ils ne se gêneront pas mutuellement avec le menuisier qui doit passer dans la même journée...
13 juillet 2017
Le CDT nous envoi un mail...
C'est bien ce que l'on pensait, les couvreurs et le menuisier se sont gênés sur le chantier. Du coup, le menuisier est parti et revient... Le lendemain (14 juillet) !
Nous ne savons pas s'il aura le courage de venir le lendemain mais nous ne lui en tiendrons pas rigueur s'il ne vient que la semaine suivante le pauvre.
Notre CDT nous informe également que le plaquiste viendra poser les rails au plafond et faire l'implantation des cloisons avant les congés.
Second oeuvre > Menuiserie
Par Hel0 le 06/07/2017 à 11h08
14 juillet 2017

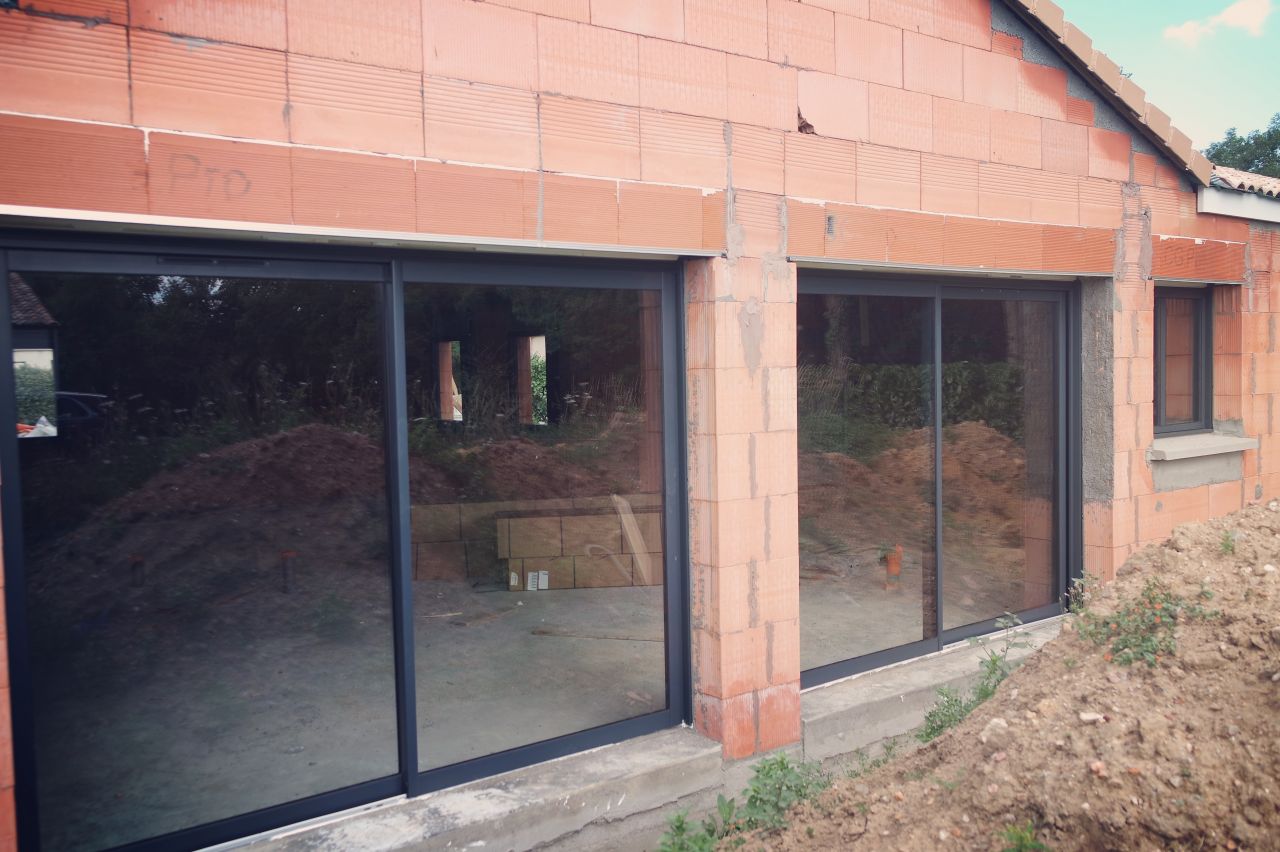

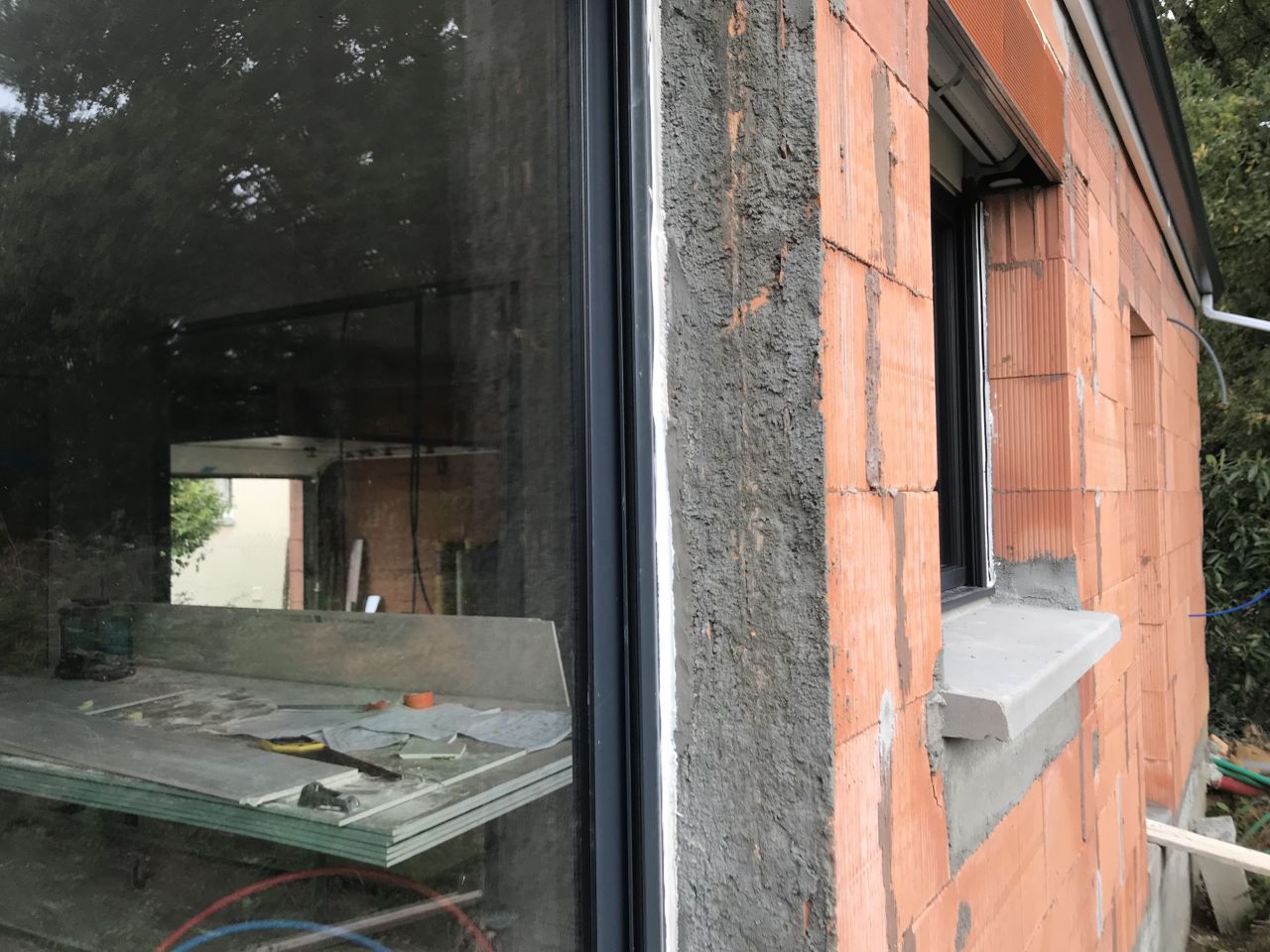

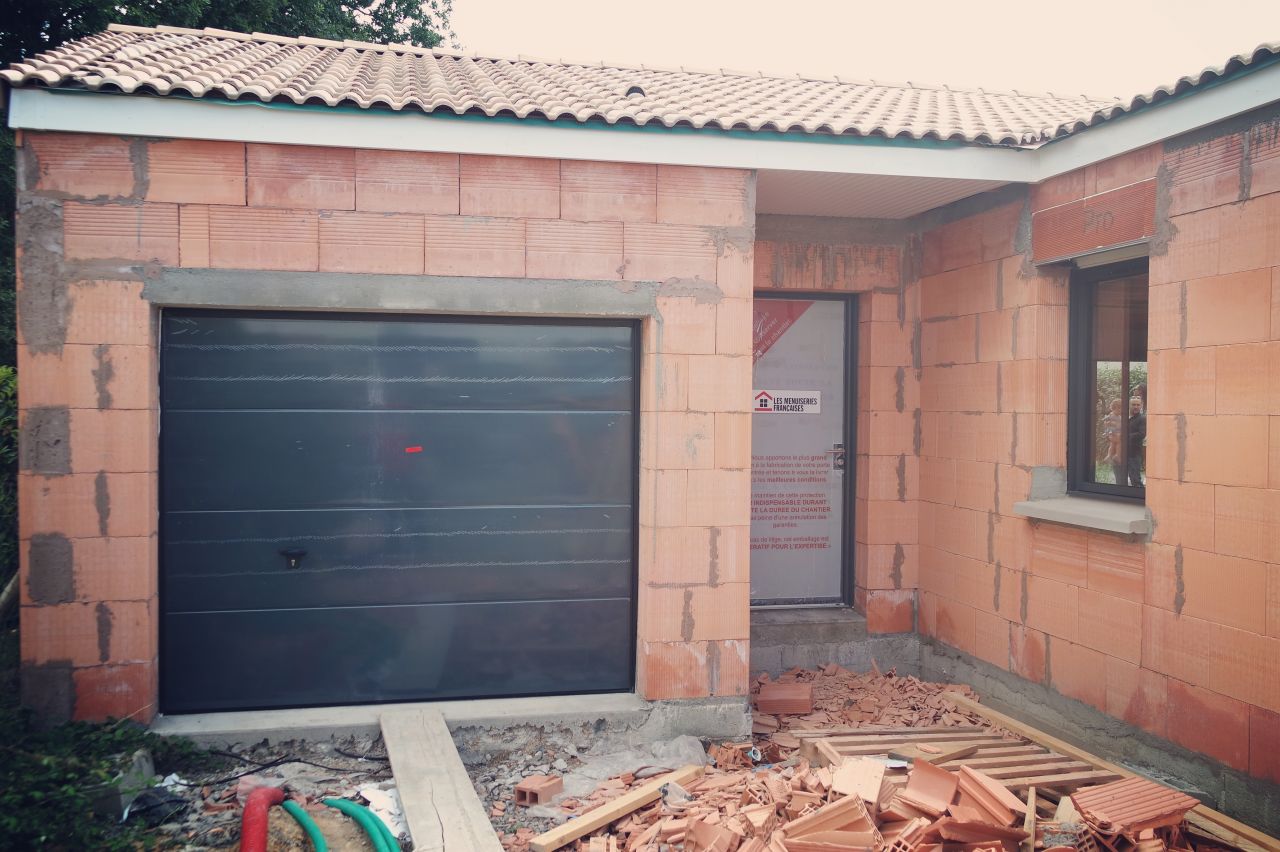

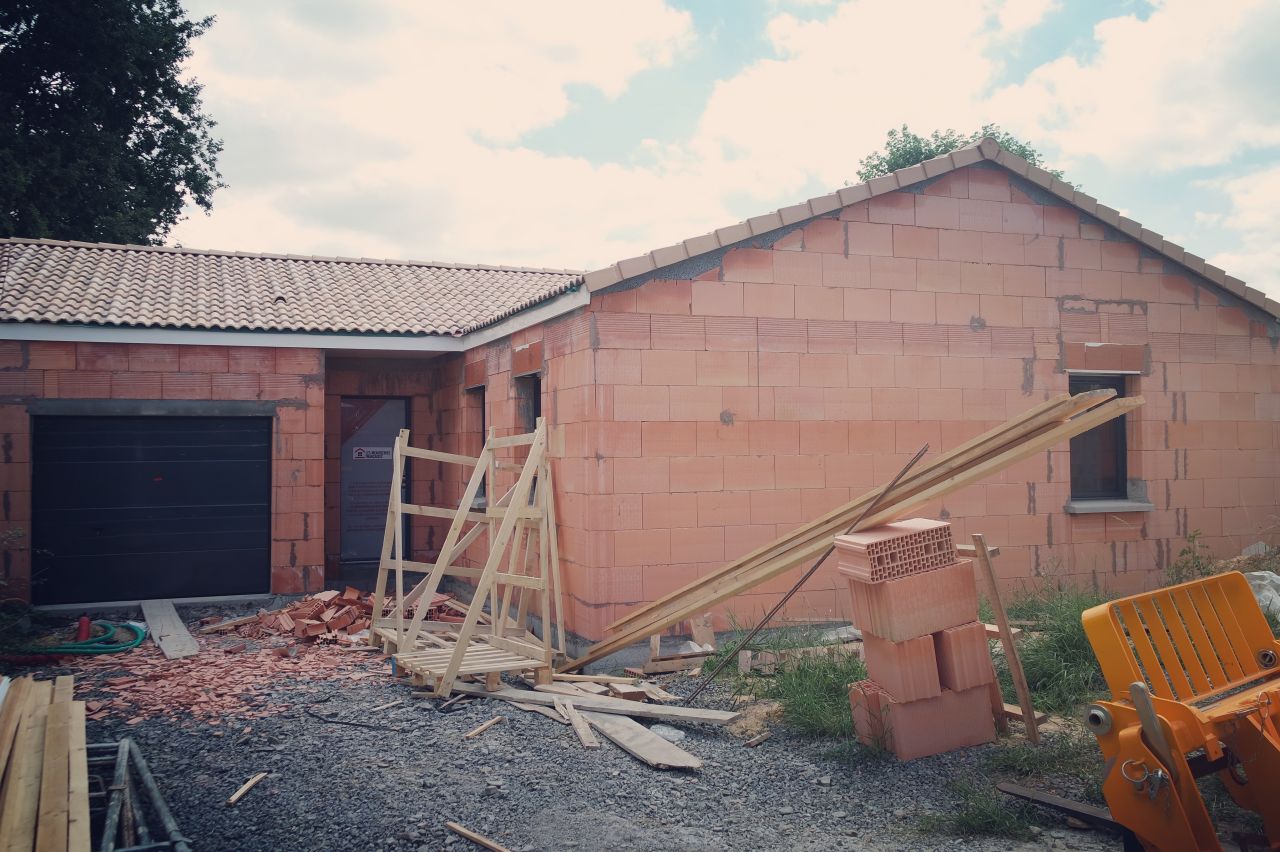

Le CDT et le menuisier ont tenu leurs promesses. Nous sommes hors d'eau hors d'air le jeudi 14 juillet 2017. Par contre les ouvertures des baies vitrées ont été inversées. Nous devons voir le CDT courant août pour lui en parler.
24 septembre 2017

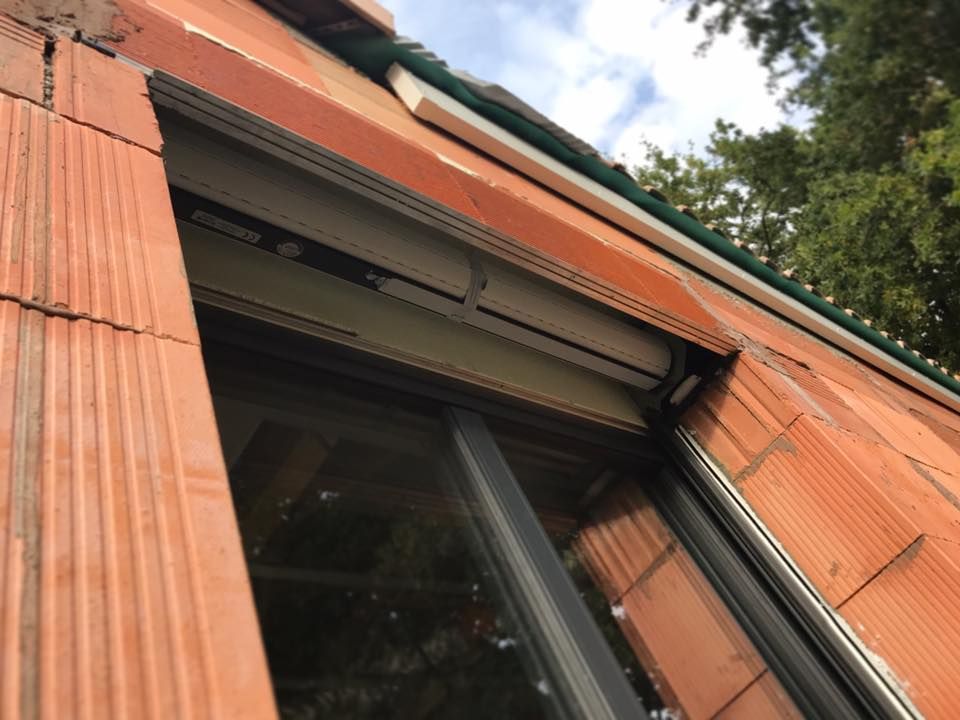

Les volets roulants ont été posés. La position des baies vitrées a été inversée comme prévu dans le plan d'exécution.

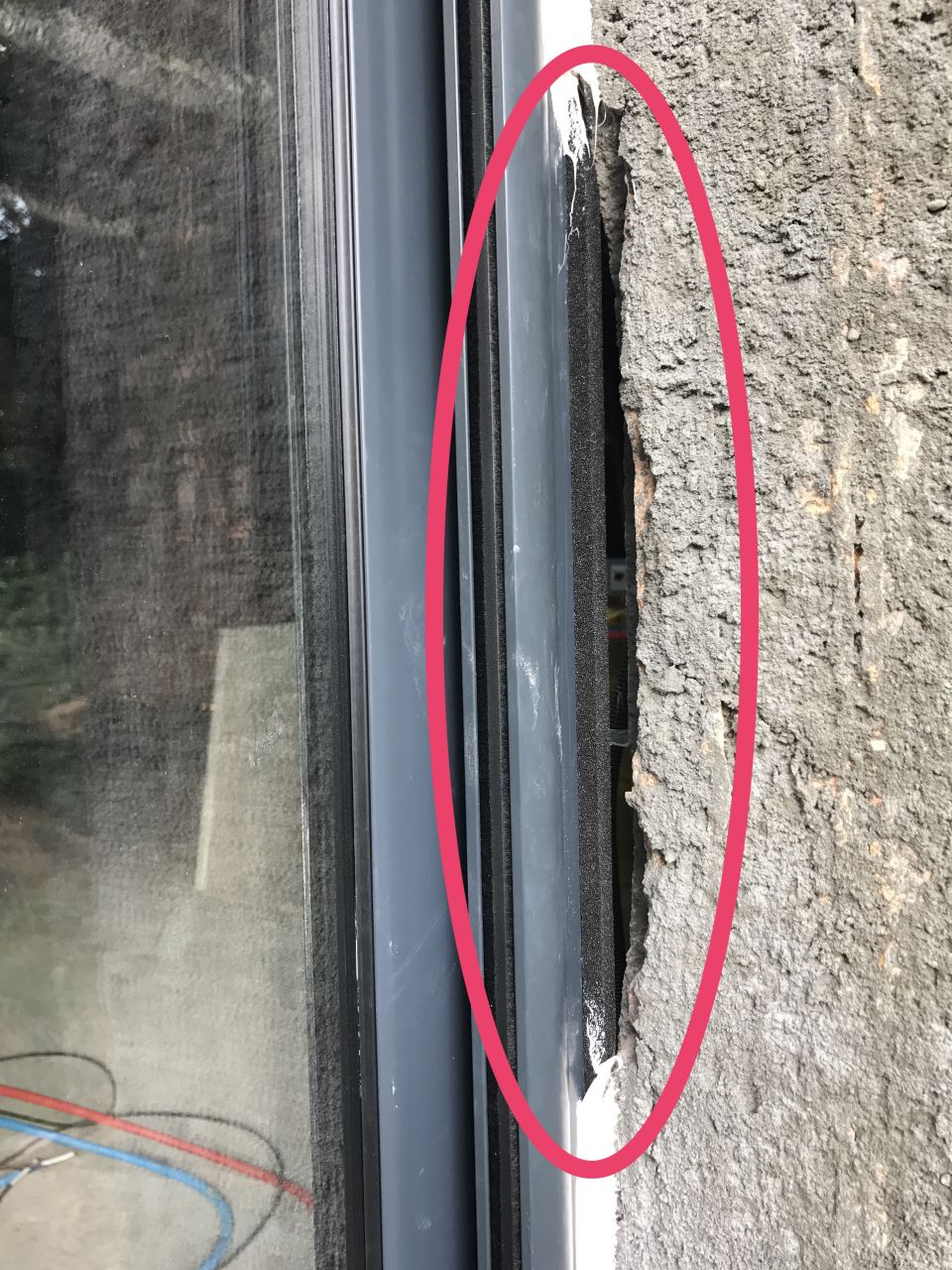

Par contre, la maçonnerie a été endommagée quand ils ont déplacé les baies vitrées. On peut pratiquement passer la main dans le trou. Et le rail d'une des baies vitrées est gondolée.
Photos envoyées le soir-même au CDT. Nous attendons son retour en espérant que ce n'est rien d’irréparable...
25 septembre 2017
Le conducteur de travaux a constaté le trou dans le mur près de la baie vitrée. C'est en fait parce que les 2 baies vitrées ont été inversées et que selon l'ouverture principale, l'appui n'était pas le même de l'autre côté. La maçonnerie sera donc reprise.
Par contre, il n'avait pas vu le rail gondolé et ça l'embête. Le menuisier passera le jour-même ou le lendemain sur le chantier, et en fonction de son retour (réparable ou non), le planning pourra être remis en question si jamais il fallait recommander une nouvelle baie vitrée.
2 Octobre 2017
Soulagement : le menuisier a les outils nécessaires pour réparé le rail endommagé sans avoir à changer toute la baie vitrée. Il va passer s'en occuper dans les jours qui viennent.
13 Octobre 2017
Finalement, le CDT préfère lancer une procédure SAV pour le rail endommagé de la baie vitrée. On espère que ça ne ralentira pas le chantier.
24 Octobre 2017
Le trou dans le mur proche de la baie vitrée a été rebouché par le CDT. Mais reste encore le souci du rail déformé à résoudre.
24 Octobre 2017
La baie vitrée au rail gondolé a été réparée. Le menuisier a dû retirer les baies pour que les seuils soient refait (on en parlait depuis le mois de juin).
27 Octobre 2017
Les seuils ont été refait, le menuisier vient donc remettre les baies vitrées en place avant le weekend.
44 Construction BBC Prestige 44 tout près de Nantes En 2010, apprenant la venue d'un deuxieme enfant dans la famille, et habitant une maison un peu trop petite avec 2 chambres. Nous decidons de changer pour ... Treillieres (Loire Atlantique)Par abreneliere1173 mess.
44 La maison vitrée Nous revoila partis dans une nouvelle aventure Apres 2 maisons construites par un constructeur, on se lance dans un nouveau projet plus original avec ... Suce Sur Erdre (Loire Atlantique)Par patrick44360 mess.
44 Contemporaine Maison comtemporaine avec 4 toitures terasse dont une accesible. Loire AtlantiquePar ARNO11106 mess.
44 Maison contemporaine Notre projet depuis plusieurs annees: construire une maison autonome en energie. La recherche la campagne a la ville: un terrain proche de Nantes, des ... Vertou (Loire Atlantique)Par Battounet32 mess.
44 Maison toit plat , tuile patio 158 m carré et oui notre aventure commence enfin a voir le jour Nous avons signe le compromis pour le terrain jeudi et le permis de construire a ete depose hier. ... Loire AtlantiquePar reguloes791 mess.
44 Notre maison ossature bois Construction de notre maison ossature bois de 120 m2 plain pied, dans la region de derval dans le 44. Ce projet est notre premiere construction et achat. ... Derval (Loire Atlantique)Par Amandine-Quentin214 mess.
44 Notre maison du bonheur au sud de Nantes ! Bonjour a tous, Apres avoir parcouru le forum, il est temps pour nous de nous presenter. Nous sommes un jeune couple de 35 ans avec 2 enfants de 14 et ... Montbert (Loire Atlantique)Par Bellilia423 mess.
Informations sur le projet : Type de travaux : Construction neuve Type de construction : Plain pied Style : Contemporaine / classique Label énergétique : RT2012 Surface habitable : 100m² (4 pièces) Superficie terrain : 540m²
